ANRE: 107 proiecte regenerabile avansate, totalizând 3,84 GW, au termen de finalizare 2026

    14 aprilie 2026
    Regenerabile
    Gabriel Avăcăriței

    Generarea de energie electrică din surse regenerabile își păstrează traiectoria ascendentă în România. ANRE indică, în baza datelor centralizate la 1 martie 2026, că 107 proiecte de producere a energiei electrice din surse regenerabile aflate într-un stadiu avansat de dezvoltare – cu contracte de racordare încheiate și autorizații de construire transmise la operatorul de rețea – au termen estimat de punere în funcțiune în 2026. Acestea însumează o putere maximă aprobată pentru evacuare de 3.843 MW și reprezintă segmentul cel mai consistent al pipeline-ului imediat, într-un context în care portofoliul total al proiectelor RES cu ATR valabil a ajuns la 1.431 de proiecte și 81.322 MW. Față de situația raportată la 1 februarie 2026, aceasta înseamnă o creștere de 1,71% a numărului de proiecte și de 1,44% a puterii aprobate pentru evacuare.

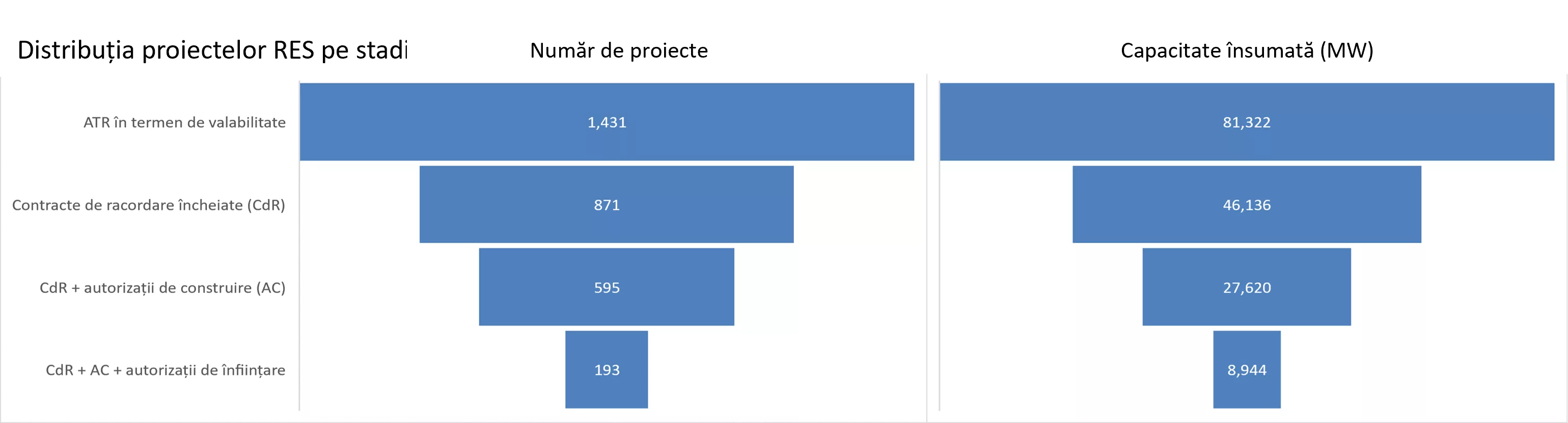

    Din această bază totală, 871 de proiecte aveau deja contracte de racordare încheiate, reprezentând 46.136 MW, iar 595 de proiecte ajunseseră într-un stadiu mai avansat, cu contracte de racordare și autorizații de construire, totalizând 27.620 MW. Un nucleu și mai matur al pipeline-ului este format din 193 de proiecte care aveau, la începutul lunii martie, toate avizele relevante, inclusiv autorizația de înființare emisă de ANRE, cu o putere totală de 8.944 MW. Dinamica lunară este semnificativă mai ales în segmentul cel mai avansat: numărul proiectelor cu contracte de racordare, autorizații de construire și autorizații de înființare a urcat de la 185 la 193, iar puterea aferentă a crescut cu 9,09%, de la 8.199 MW la 8.944 MW.





    Din cele 595 de proiecte cu autorizații de construire, 105 includ instalații de stocare, cu o putere totală aprobată de 7.385,9 MW. Mai relevant pentru orizontul imediat este faptul că 35 dintre aceste proiecte, însumând 1.764,42 MW, sunt estimate pentru punere în funcțiune în 2026.



    Livrări semnificative în următorii ani

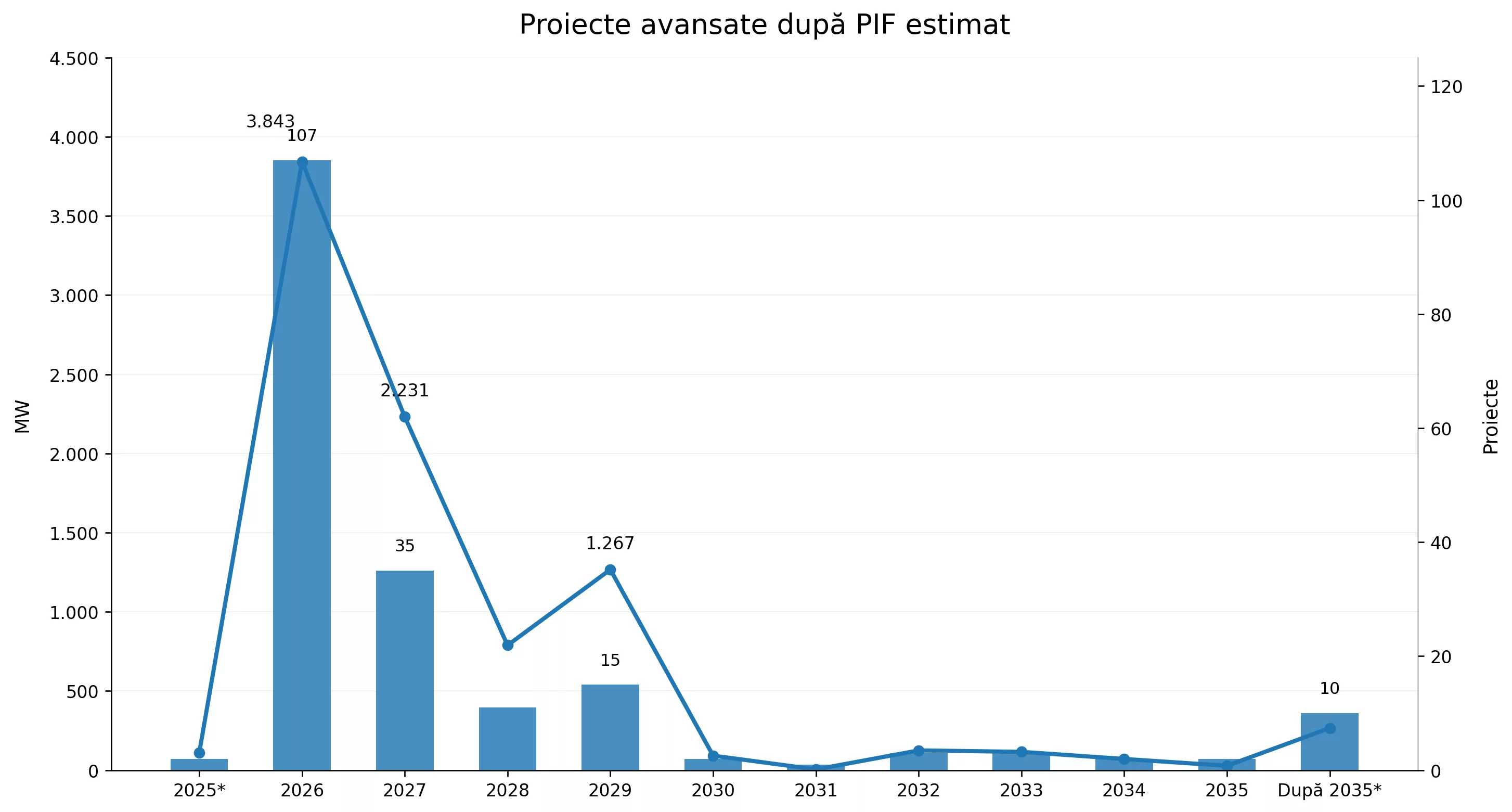

    Privită mai larg, fotografia ANRE pentru punerile în funcțiune estimate în perioada 2026-2035 sugerează un vârf de livrări chiar în primii ani ai intervalului. Raportul arată că, pentru proiectele cu contracte de racordare și autorizații de construire, anul 2026 concentrează 107 proiecte și 3.843 MW, urmat de 2027 cu 35 de proiecte și 2.231 MW. La nivelul întregului interval 2026-2035, această categorie însumează 181 de proiecte și 8.567 MW. În paralel, pentru ansamblul proiectelor cu puneri în funcțiune estimate între 2026 și 2035, ANRE indică 575 de proiecte și 26.953 MW, cu cele mai mari volume programate în 2026 și 2027. Graficul de pe pagina 2 a documentului face foarte clară această concentrare temporală a pipeline-ului în primii doi ani ai decadei.





    Distribuția pe operatori de rețea arată și unde se concentrează presiunea cea mai mare asupra infrastructurii. Pentru cele 575 de proiecte estimate a intra în funcțiune în perioada 2026-2035, Transelectrica cumulează cea mai mare putere aprobată pentru evacuare, cu 18.4 GW, urmată de DEER cu 3.25 GW, Rețele Electrice România cu 3.13 GW, DEO cu 1.41 GW și Delgaz Grid cu 0,73 GW. În segmentul mai avansat, al proiectelor care au și autorizație de înființare emisă de ANRE, Transelectrica rămâne dominantă, cu 5.5 GW din totalul de 8.56 GW.

    În comparație, datele Energynomics surprind același trend de maturizare a pipeline-ului, chiar dacă diferă ca metodologie. În baza Energynomics apar 51 de proiecte estimate pentru punere în funcțiune în 2026, totalizând 1,81 GW, dintre care 35 includ stocare. Diferența față de cifra ANRE de 107 proiecte și 3,84 GW ține de aria de acoperire și de criteriile de clasificare: ANRE are o vizibilitate administrativă mai fină asupra proiectelor cu contracte de racordare, autorizații de construire și, separat, autorizații de înființare, în timp ce Energynomics urmărește pipeline-ul strict în baza informațiilor publice. În plus, ANRE include în raportarea sa proiectele cu puteri aprobate pentru evacuare de cel puțin 1 MW, ceea ce contribuie la o bază mai largă de observație.

    Energynomics a lansat pe 4 martie “Raportul privind proiectele fotovoltaice din România”, în baza informațiilor disponibile la finalul lunii ianuarie, și pregătește pentru 8 septembrie lansarea unor rapoarte similare pentru segmentele eolian și stocare în baterii.

    Autor: Gabriel Avăcăriței

    Gabriel Avăcăriței este jurnalist și comunicator cu peste un deceniu de experiență în sectorul energetic din România. Din 2013, este redactor-șef al Energynomics, cea mai importantă platformă de comunicare B2B pentru industria energetică la nivel național. Gabriel moderează toate conferințele și dezbaterile Energynomics, aducând claritate și profunzime discuțiilor dintre factorii de decizie politică, liderii de afaceri și inovatori. Sub coordonarea sa, Energynomics a evoluat în cel mai cuprinzător proiect editorial din domeniul energetic din România, combinând un site de știri, o revistă trimestrială și un portofoliu larg de evenimente din industrie care informează și conectează comunitatea energetică.

    Un comentariu la „ANRE: 107 proiecte regenerabile avansate, totalizând 3,84 GW, au termen de finalizare 2026”

    Lasă un răspuns

    Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *
